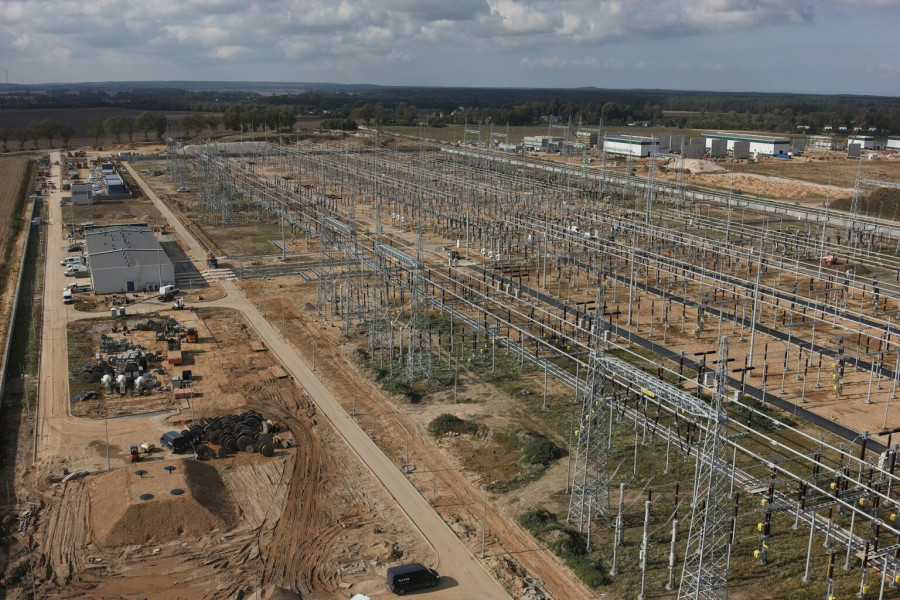

Polskie Sieci Elektroenergetyczne potwierdziły techniczną gotowość infrastruktury przesyłowej do przyjęcia mocy z morskich farm wiatrowych powstających na Bałtyku. Wszystkie kluczowe elementy systemu – stacje elektroenergetyczne oraz linie przesyłowe – pomyślnie przeszły próby napięciowe.
– Nowa stacja Choczewo, rozbudowana stacja Żarnowiec oraz łącząca je linia 400 kV są przygotowane do przesyłu energii z morskich farm wiatrowych do odbiorców w głębi kraju – poinformował wiceprezes PSE ds. realizacji inwestycji Włodzimierz Mucha. Jak podkreślił, prace przygotowujące Krajowy System Elektroenergetyczny do przyjęcia mocy z offshore’u są prowadzone na Pomorzu od 2019 roku.
Jeszcze przed świętami Bożego Narodzenia wykonawca robót na stacji Choczewo – konsorcjum firm SPIE Energy Poland i Elfeko – przeprowadził testy aparatury pierwotnej i wtórnej. Badania potwierdziły pełną gotowość techniczną obiektu do przyjęcia energii z polskich morskich farm wiatrowych. Równolegle na budowanej od października 2024 roku linii 400 kV Choczewo–Żarnowiec wykonawca ElbudBis zawiesił przewody fazowe i odgromowe, a pod koniec grudnia przeprowadził specjalistyczne pomiary potwierdzające gotowość linii do podania napięcia.

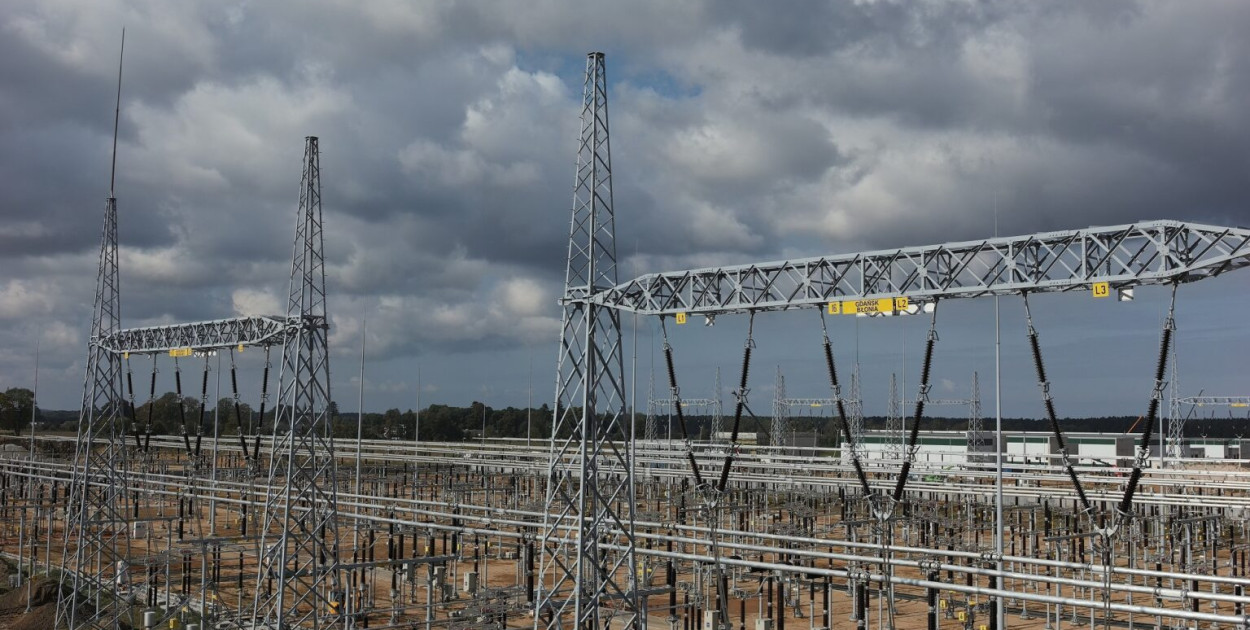

fot. PSE
W ostatnich miesiącach prace na stacji Żarnowiec prowadziła spółka PSE Inwestycje. W połowie grudnia do szyn zbiorczych podłączono dwa nowe pola i wykonano próby napięciowe. Oznacza to, że stacja została przygotowana do przyjęcia linii 400 kV, którą w najbliższych miesiącach popłynie pierwszy prąd z morskich farm wiatrowych zlokalizowanych na Bałtyku. Do czasu zakończenia wszystkich robót budowlanych i uzyskania pozwoleń na użytkowanie infrastruktura pozostaje w ruchu próbnym.
Polskie Sieci Elektroenergetyczne realizują obecnie na północy kraju jeden z największych programów inwestycyjnych w swojej historii. W ramach wyprowadzania mocy z odnawialnych źródeł energii spółka buduje dwie nowe stacje elektroenergetyczne oraz ponad 250 kilometrów linii najwyższych napięć, a także modernizuje istniejącą infrastrukturę. W planach są kolejne inwestycje związane z przygotowaniem sieci do obsługi powstającej w regionie elektrowni jądrowej.
